24/03/2021

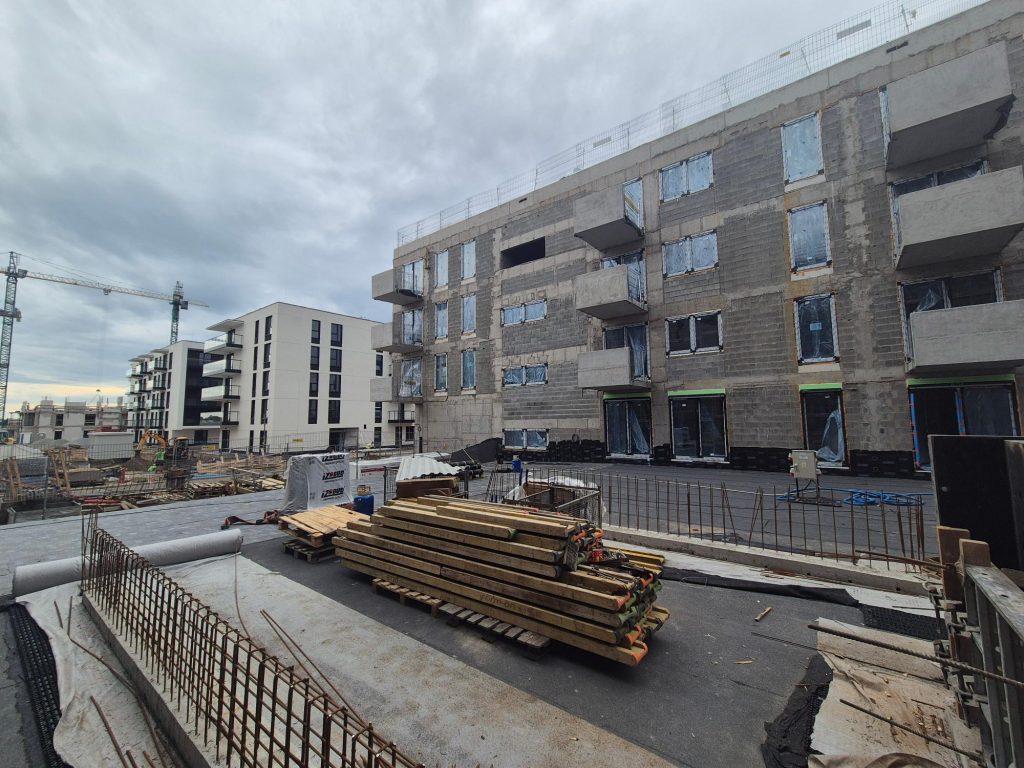

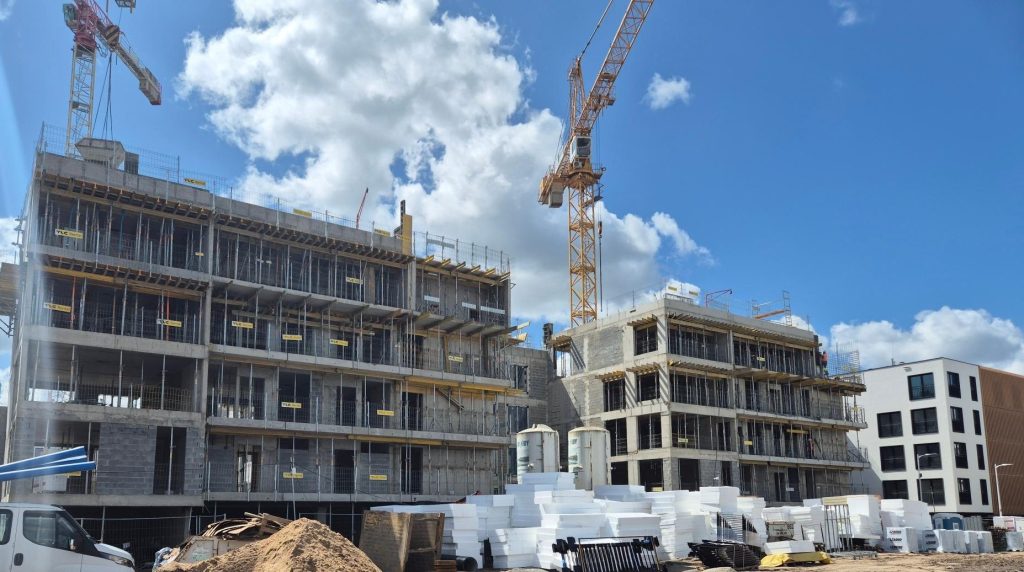

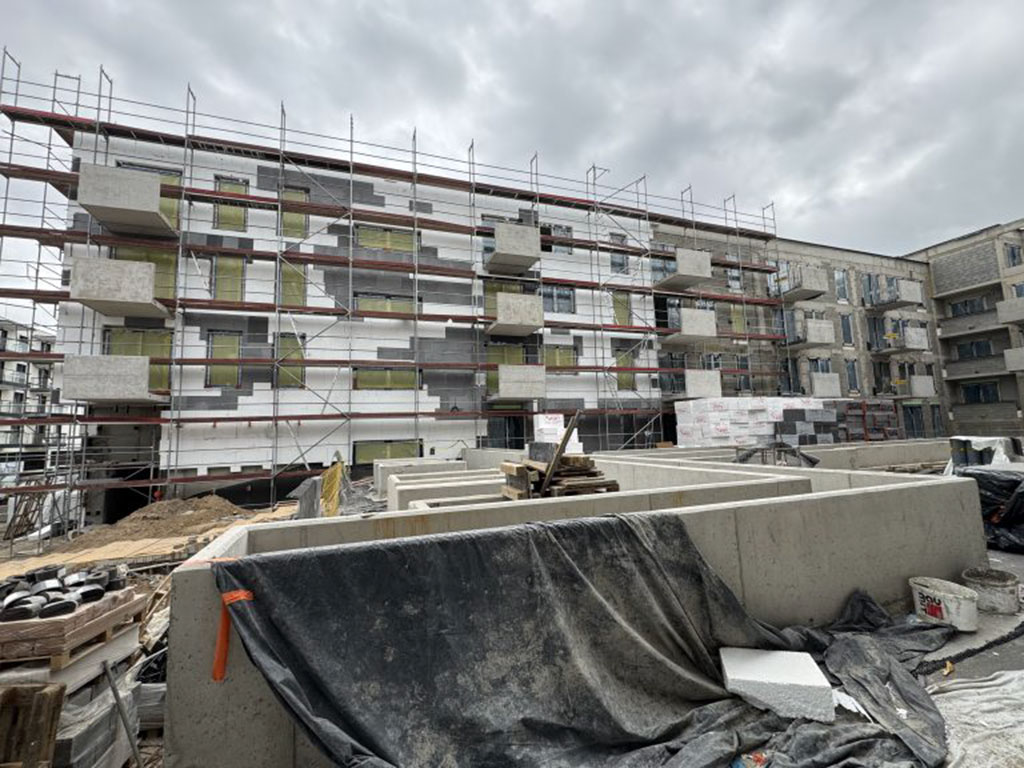

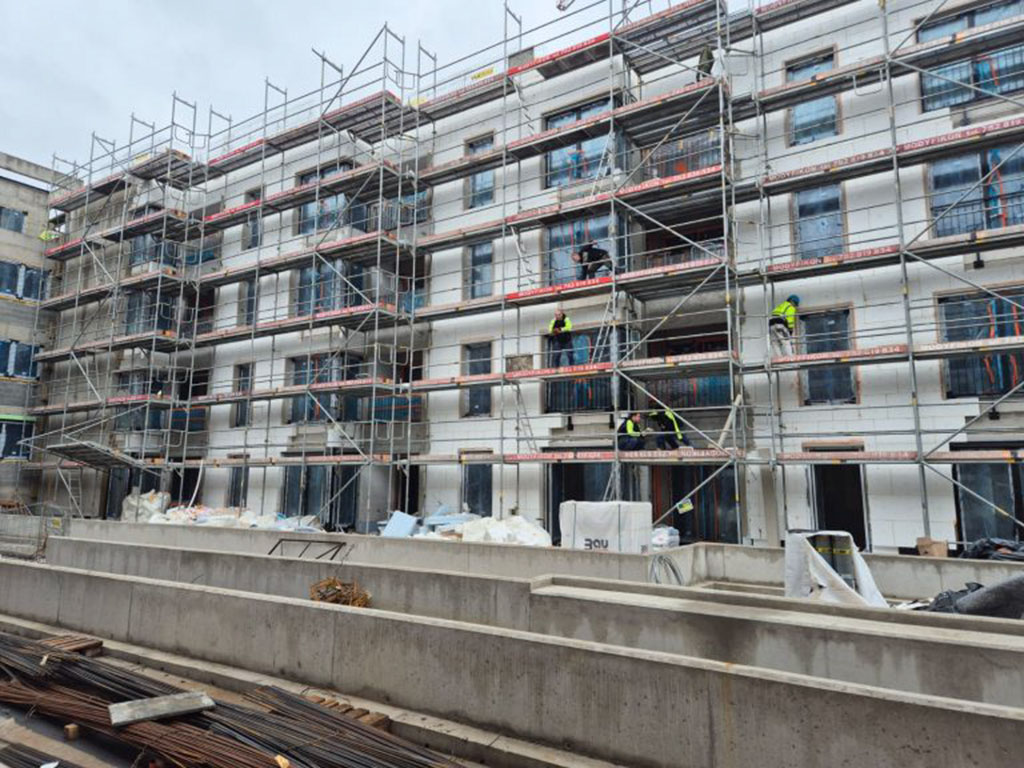

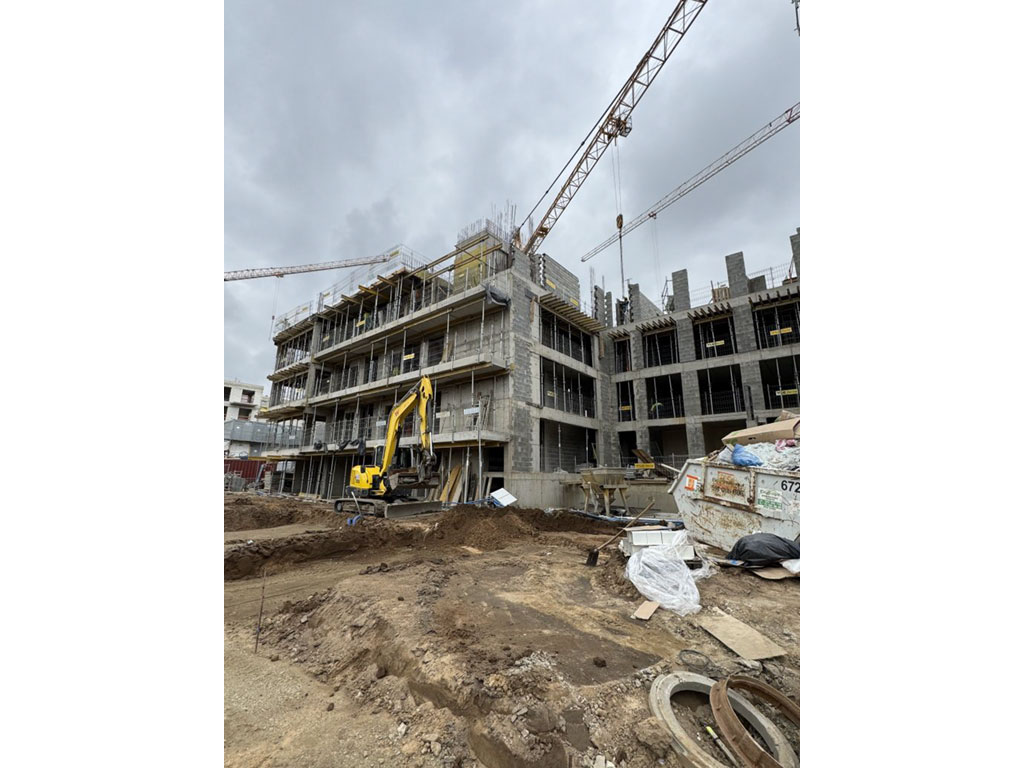

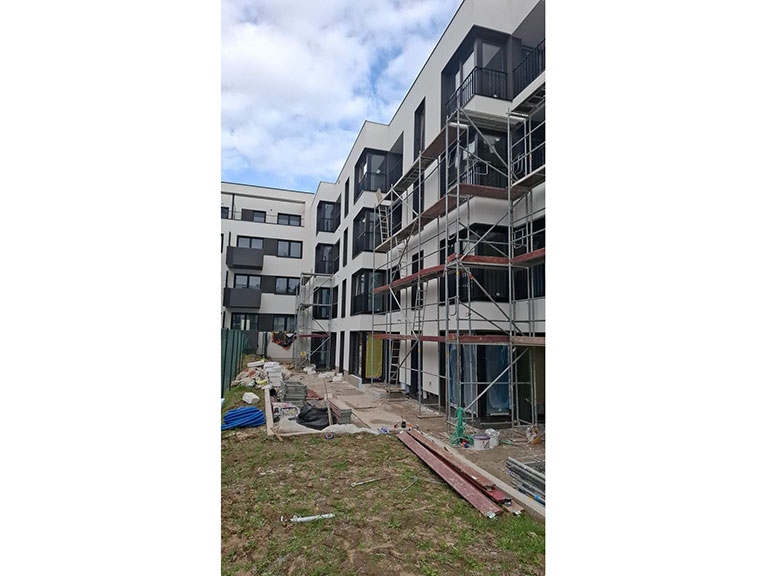

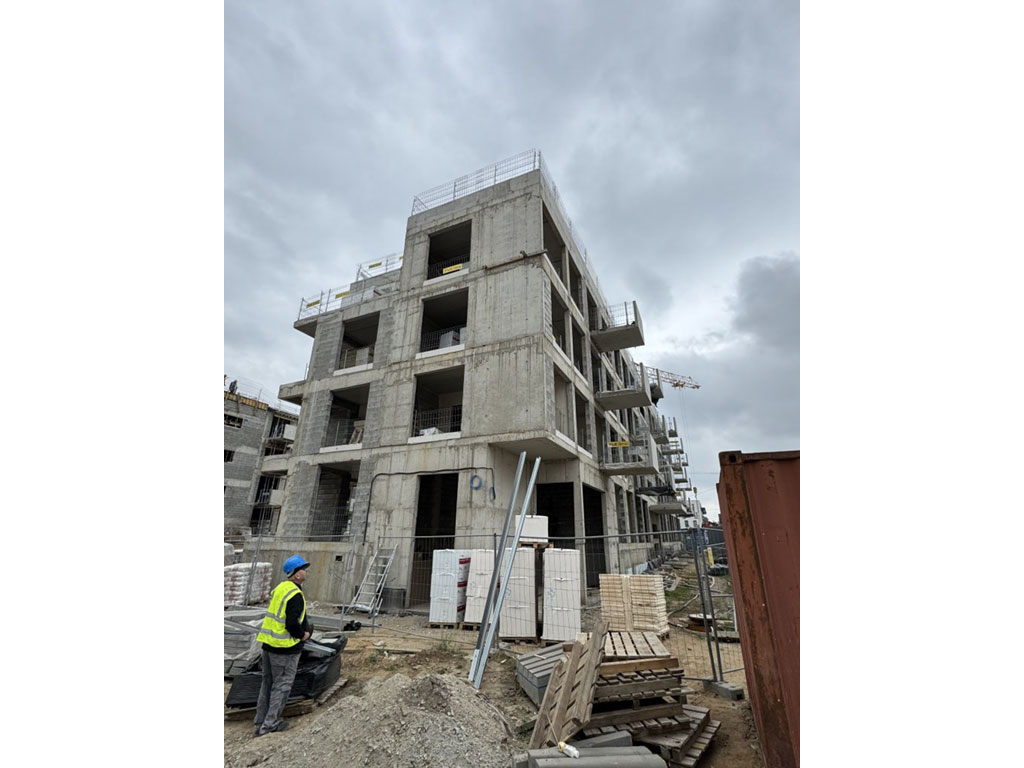

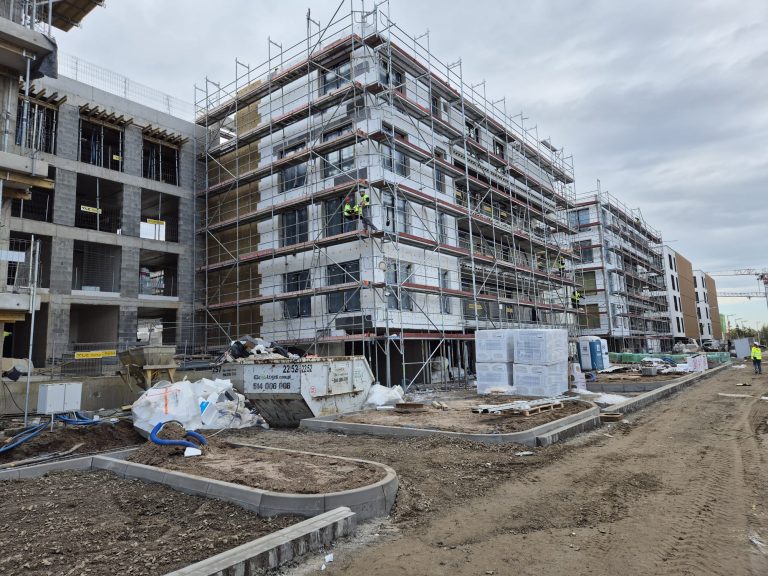

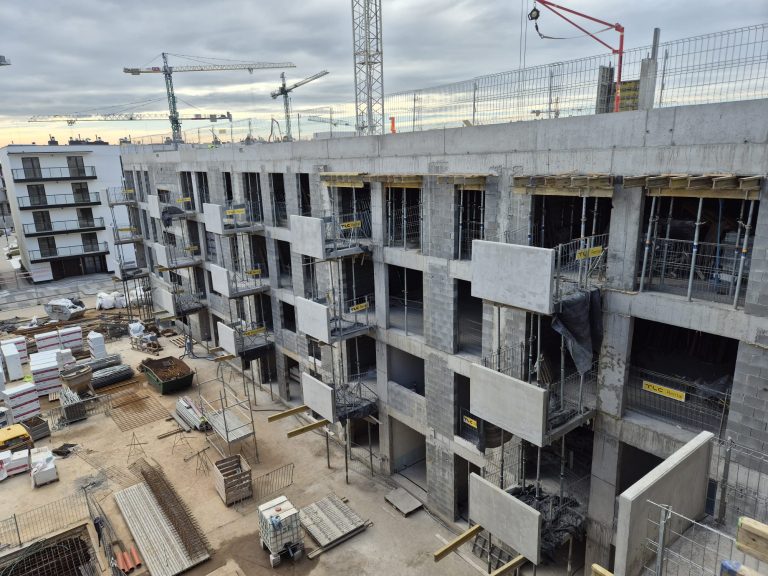

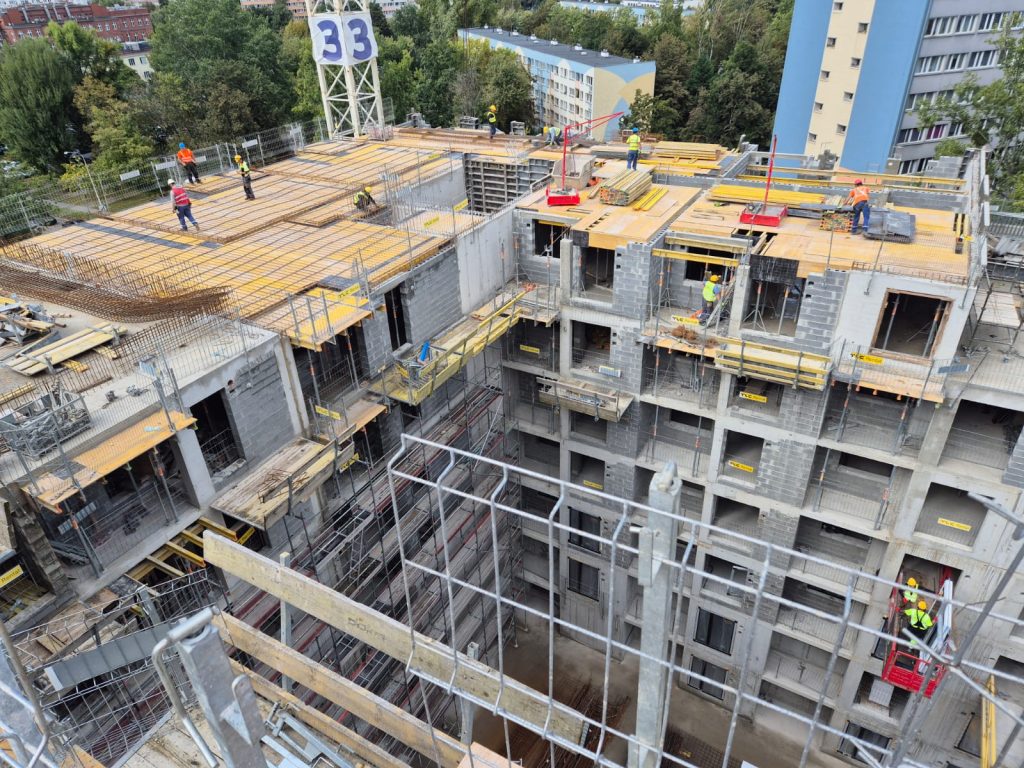

Postęp prac na budowie – marzec cz.2

Szanowni Państwo,

zapraszamy do galerii zdjęć przedstawiającej aktualny postęp prac na budowie III etapu Nowego Centrum Południowego.

17/03/2021


Promocja cenowa wybranych mieszkań na parterze

Szanowni Państwo,

informujemy, że obniżce uległy ceny wybranych 2-pokojowych lokali parterowych w III etapie Nowego Centrum Południowego.

Poza funkcją mieszkalną, lokale idealnie nadają się na przykład na niewielkie biuro.

Po więcej szczegółów zapraszamy do biura sprzedaży.

09/03/2021

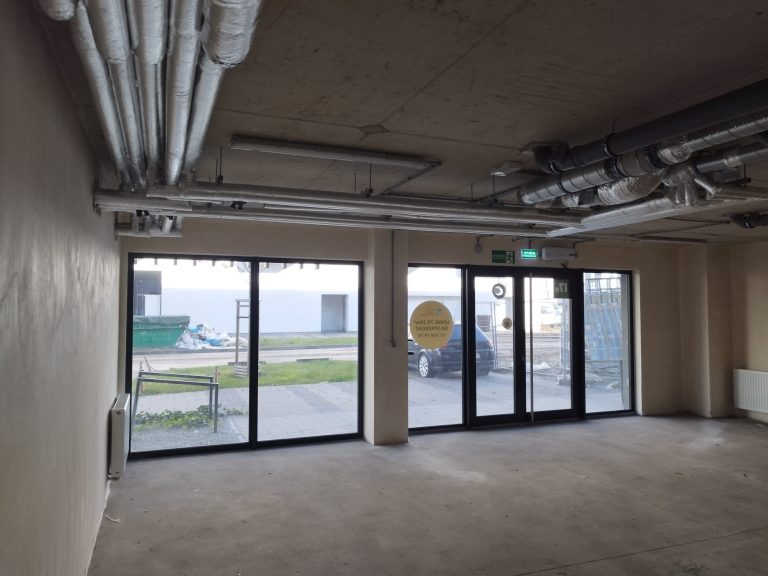

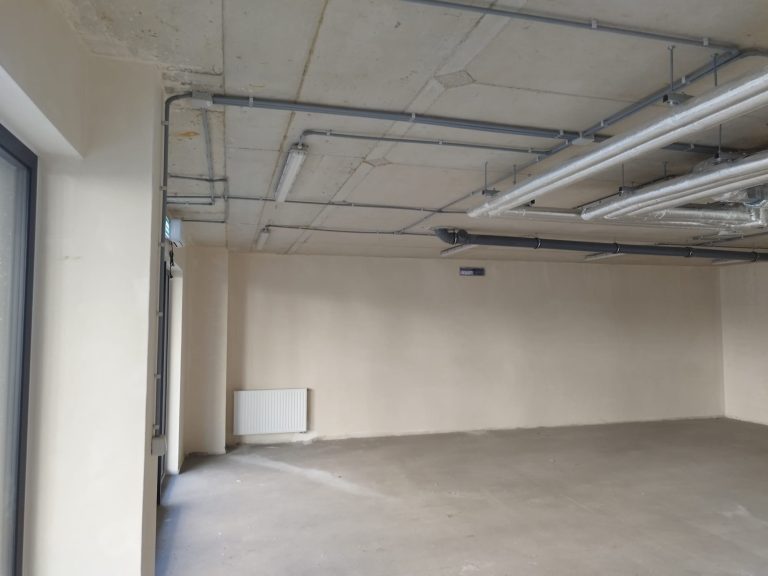

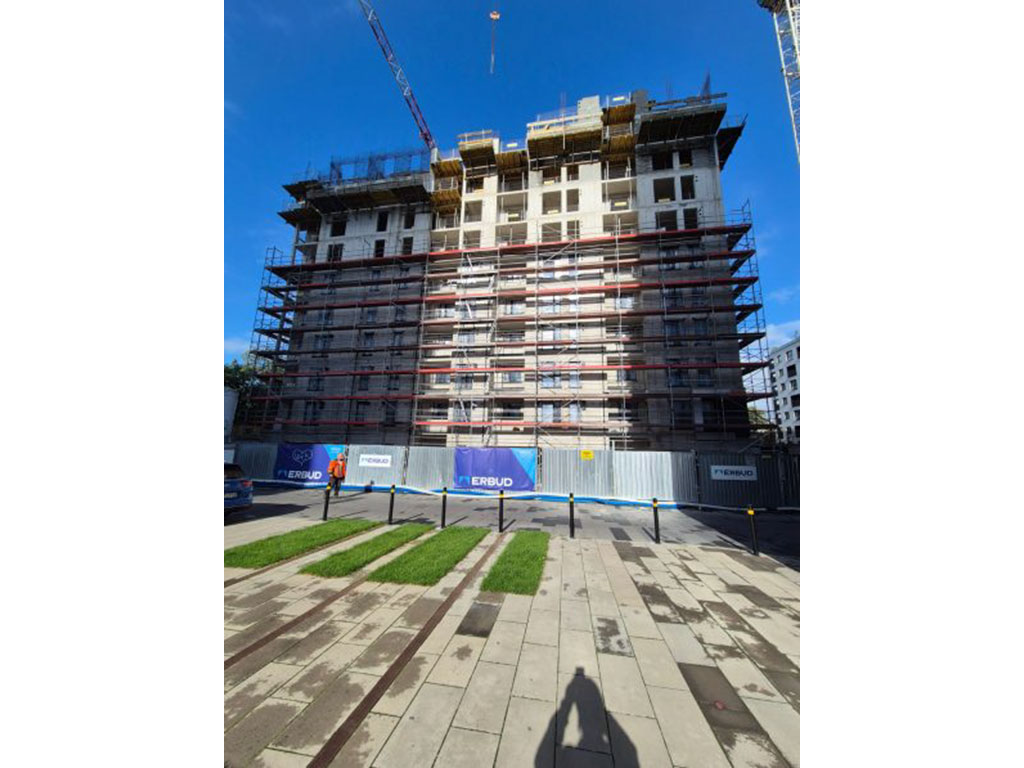

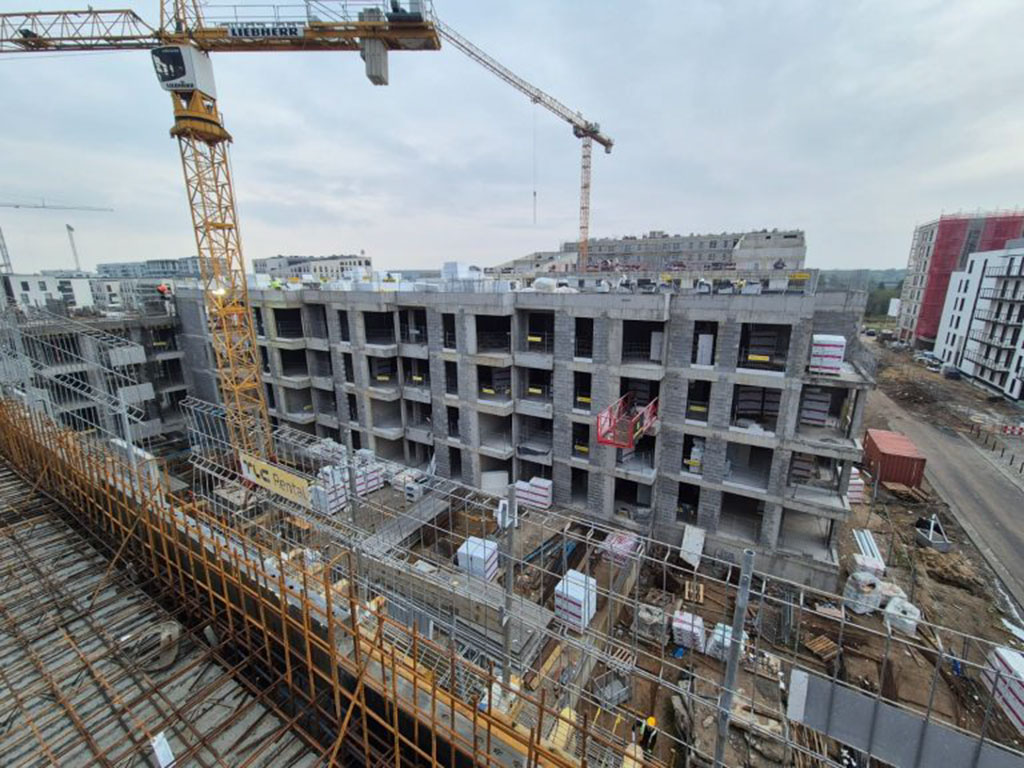

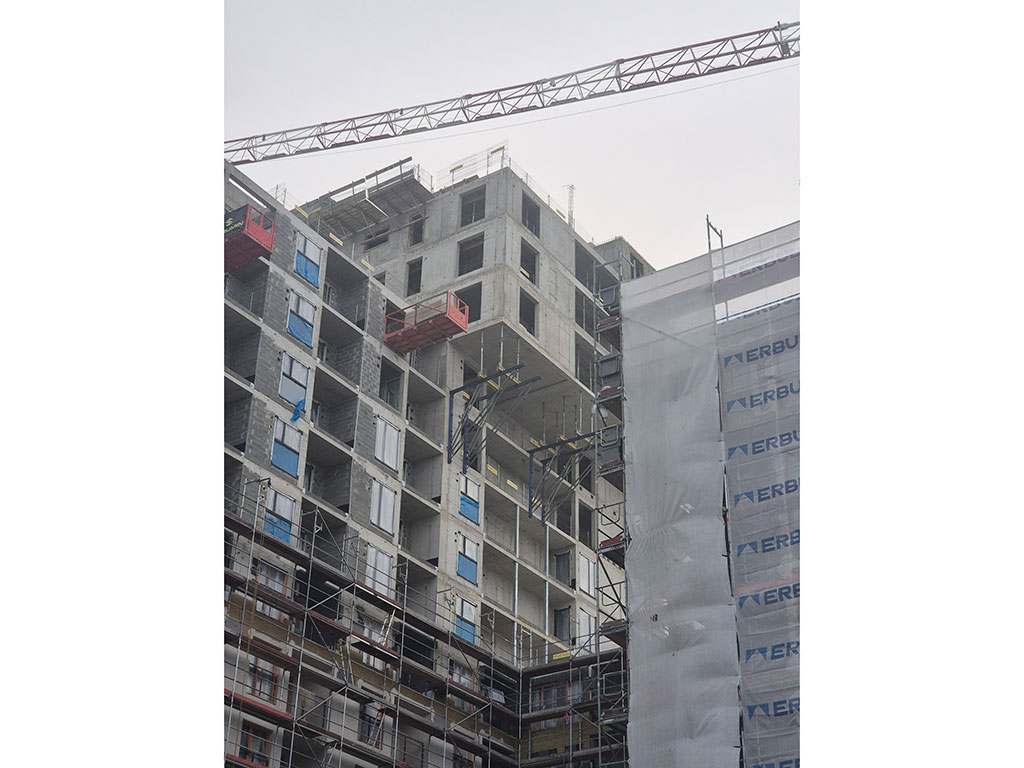

Postęp prac na budowie – marzec 2021

Szanowni Państwo,

Z przyjemnością informujemy, że zaawansowanie robót na budowie III etapu inwestycji Nowe Centrum Południowe wynosi obecnie około 82 %.

Poniżej znajdą Państwo opis postępu prac. Zapraszamy również do galerii zdjęć.

• Wykonano w całości stan surowy budynku;

• Wykonano w całości ścianki działowe;

• Zamontowano na dachach podkonstrukcje pod panele akustyczne;

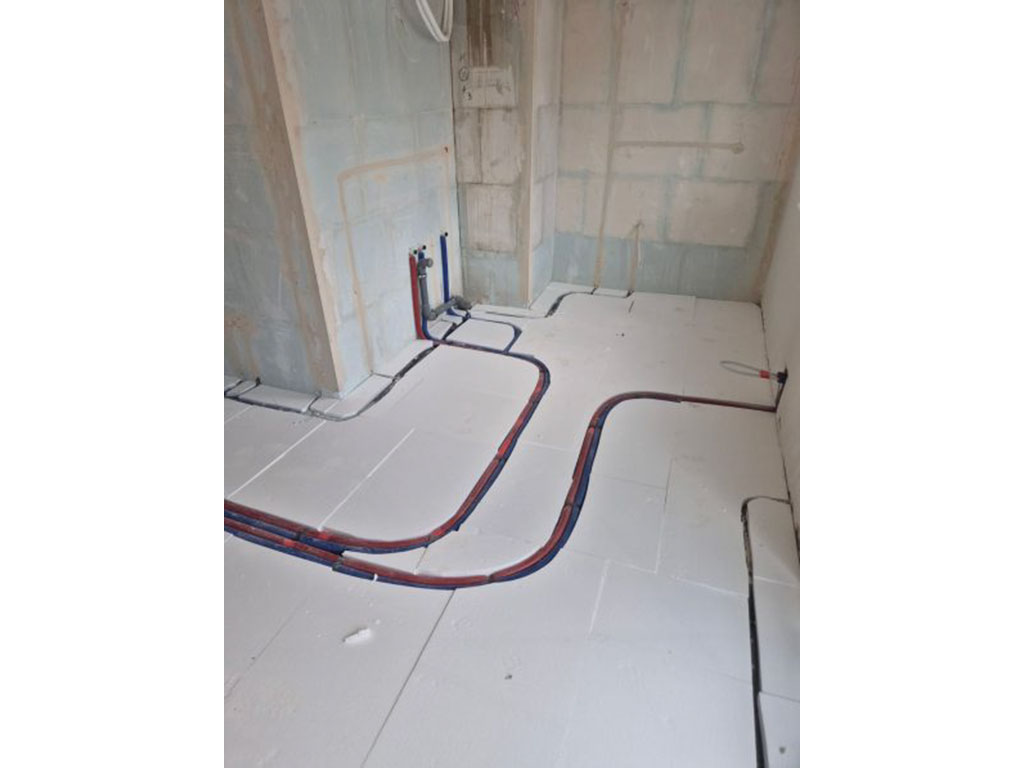

• Na ukończeniu instalacje pod posadzkowe wod-kan i c.o.;

• Zakończono instalacje elektryczne podtynkowe w całym obiekcie;

• Na ukończeniu montaż kanałów wentylacji mechanicznej;

• Wykonano podłoża pod posadzki w poziomie od 0 do +12 w klatce C, 0 do +7 w klatce A, 0 do +6 w klatce B;

• Zakończono prace tynkarskie w zakresie lokali mieszkalnych – tynki gipsowe w poziomie od parteru do +13 w obrębie klatki C,     od parteru do +6 w obrębie klatki B, w obrębie klatki A w poziomie od parteru do +8;

• Zamontowano stolarkę okienną w poziomie od +1 do +15 w całym budynku;

• Zamontowano ślusarkę aluminiowej w poziomie parteru (95%, bez elementów wejściowych);

• Zakończono roboty dekarskie na dachu klatki B;

• Na ukończeniu roboty dekarskie na dachu klatki A oraz klatki C;

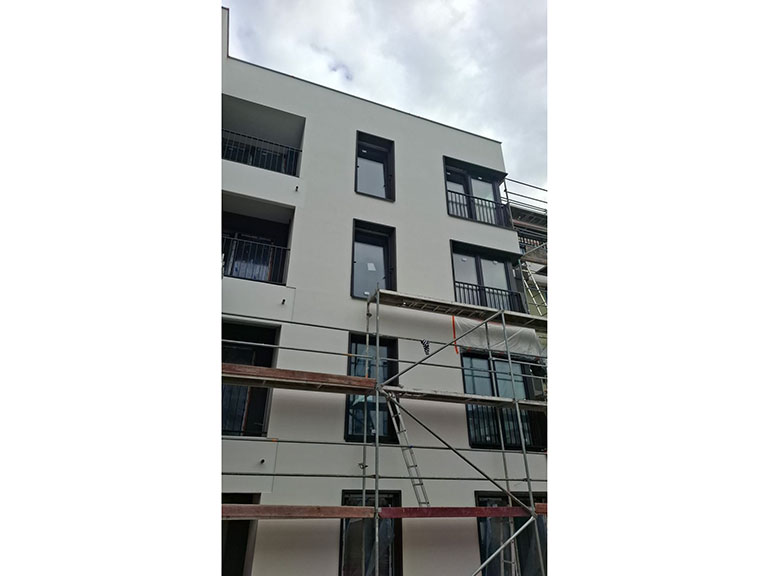

• Trwają prace elewacyjne na wszystkich elewacjach;

• Realizacja dociepleń ścian korytarzy i klatek schodowych wraz z obudową płytą gk;

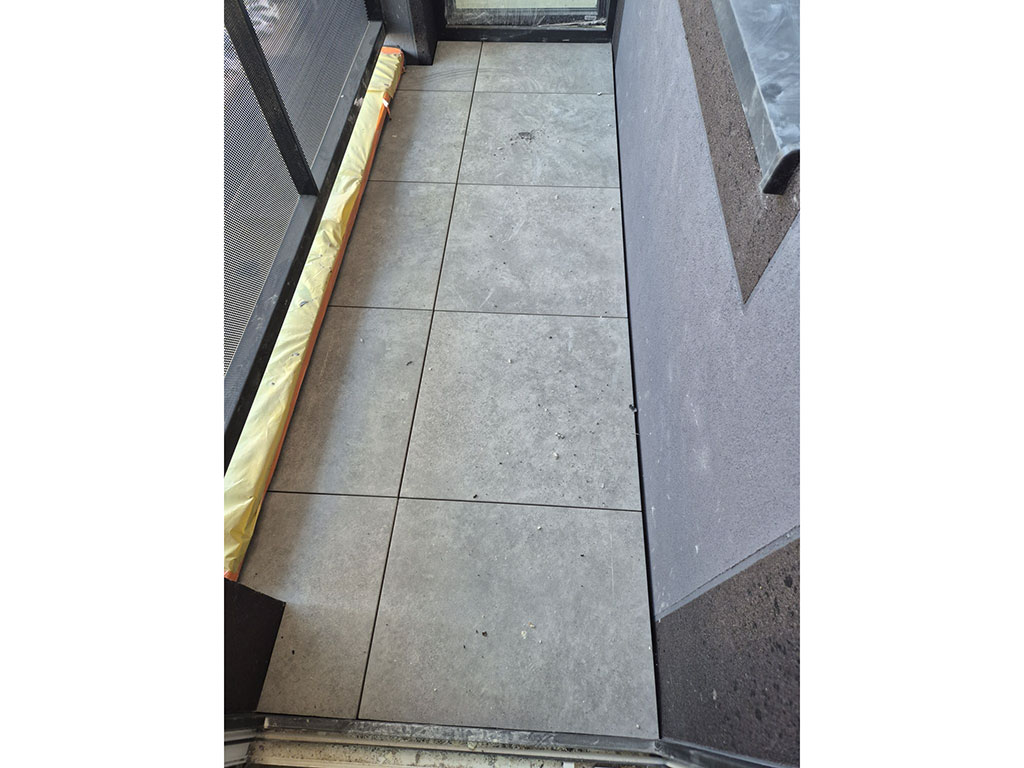

• Wykonano okładziny ceramiczne korytarzy i klatek schodowych wraz z okładziną ścienną wokół wind w klatce B;

• W klatce A wykonano okładziny gresowe na korytarzu i klatce schodowej w poziomie od parteru do +7 a w klatce C w poziomie     od parteru do +10;

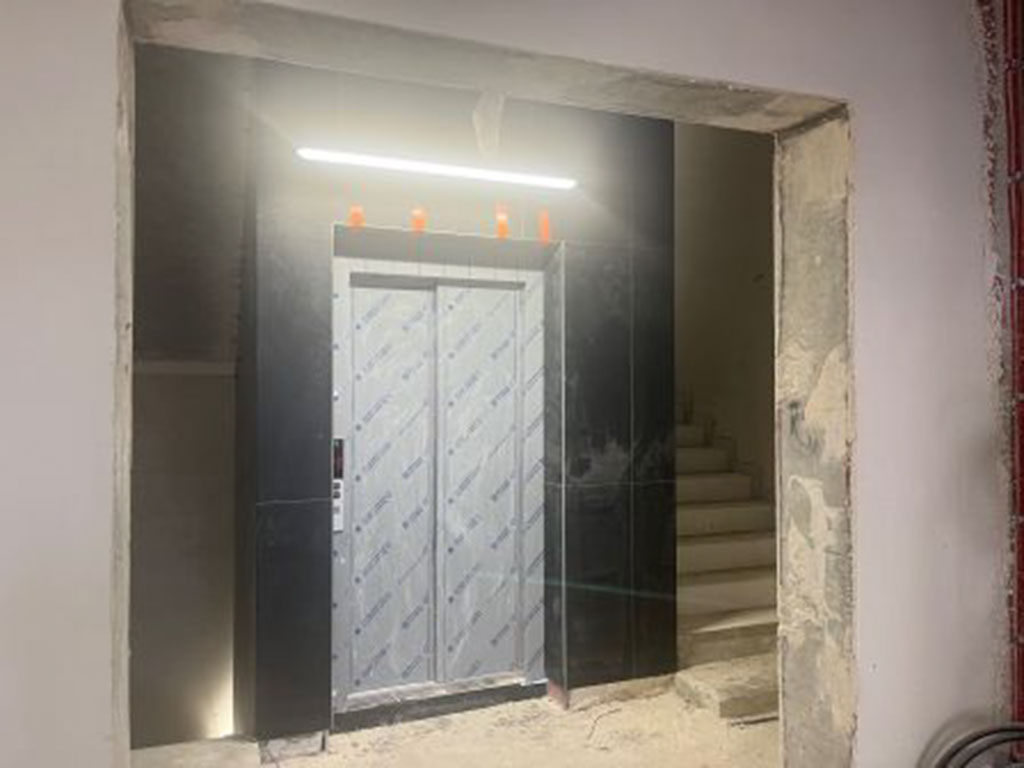

• Zakończono montaż wind osobowych w klatce A (dwie windy) i klatce B (jedna winda). Trwają prace montażowe dwóch wind w     klatce C;

• W miesiącu marcu Wykonawca zgłosi do odbioru windy – odbiór UDT;

• Zakończono realizację przyłączy wod-kan i c.o.

26/02/2021

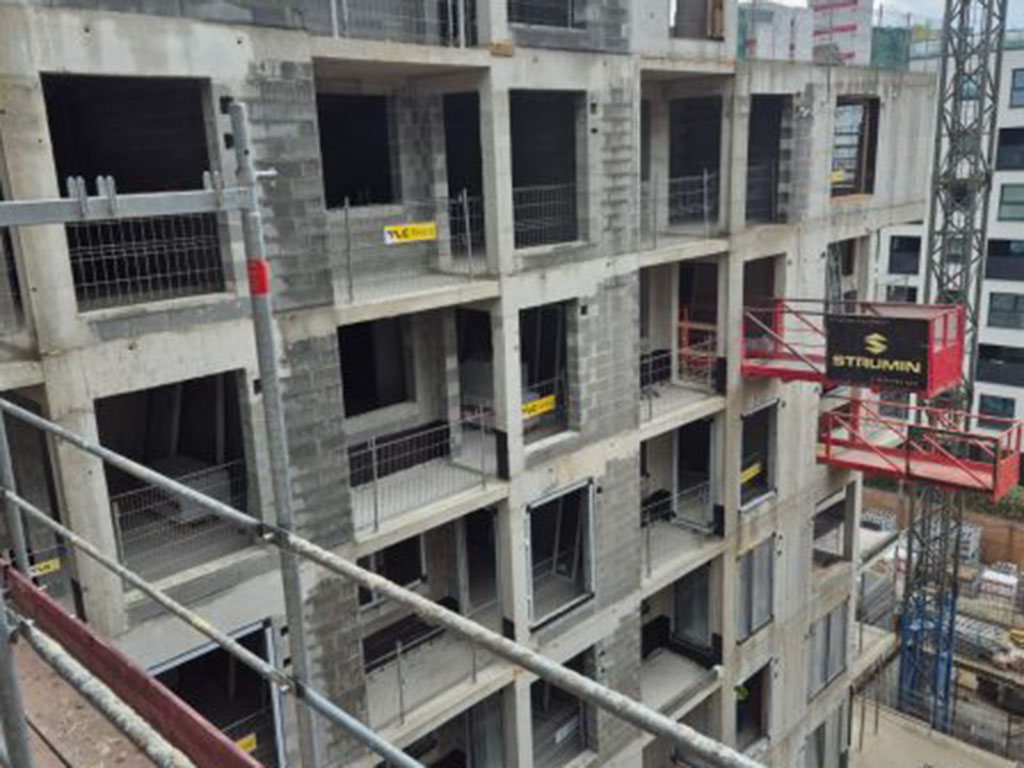

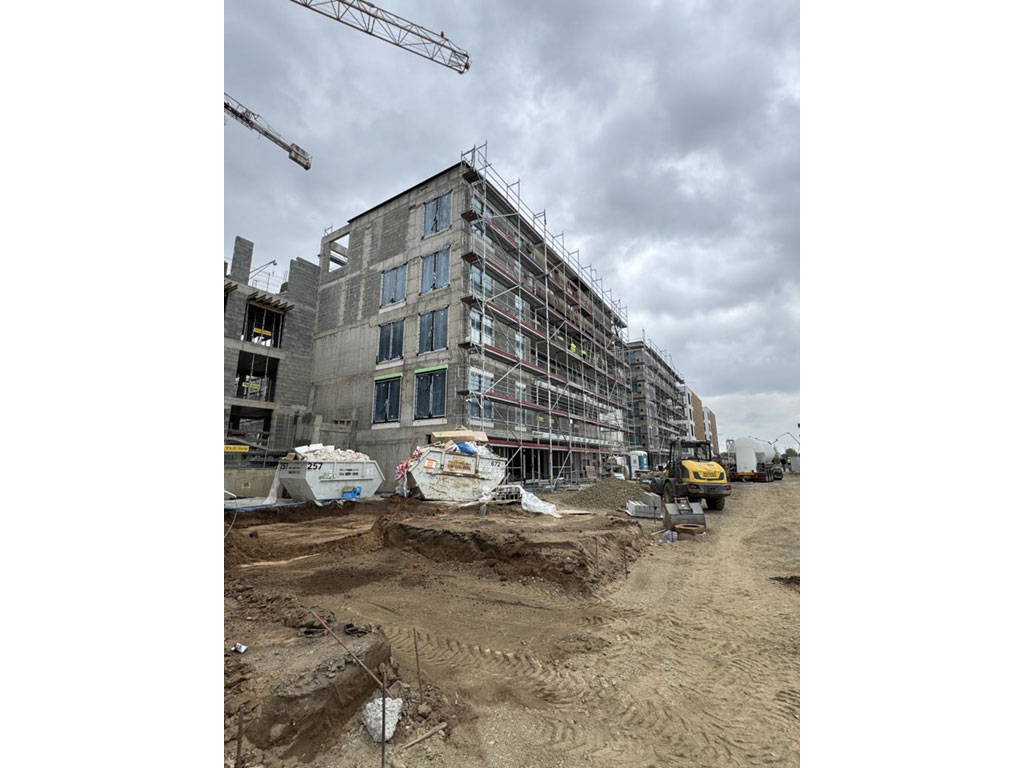

Postęp prac na budowie – luty 2021 cz. 2

Szanowni Państwo,

zapraszamy do galerii zdjęć, przedstawiających aktualny postęp prac na budowie III etapu Nowego Centrum Południowego.

Nadal prowadzone są prace elewacyjne. W mieszkaniach montowane są parapety wewnętrzne oraz grzejniki. Trwa również montaż ościeżnic drzwiowych do mieszkań.

Na patio rozpoczęły się prace związane z jego zagospodarowaniem – pojawiły się donice wielkogabarytowe w których już wkrótce pojawi się zieleń.

03/02/2021

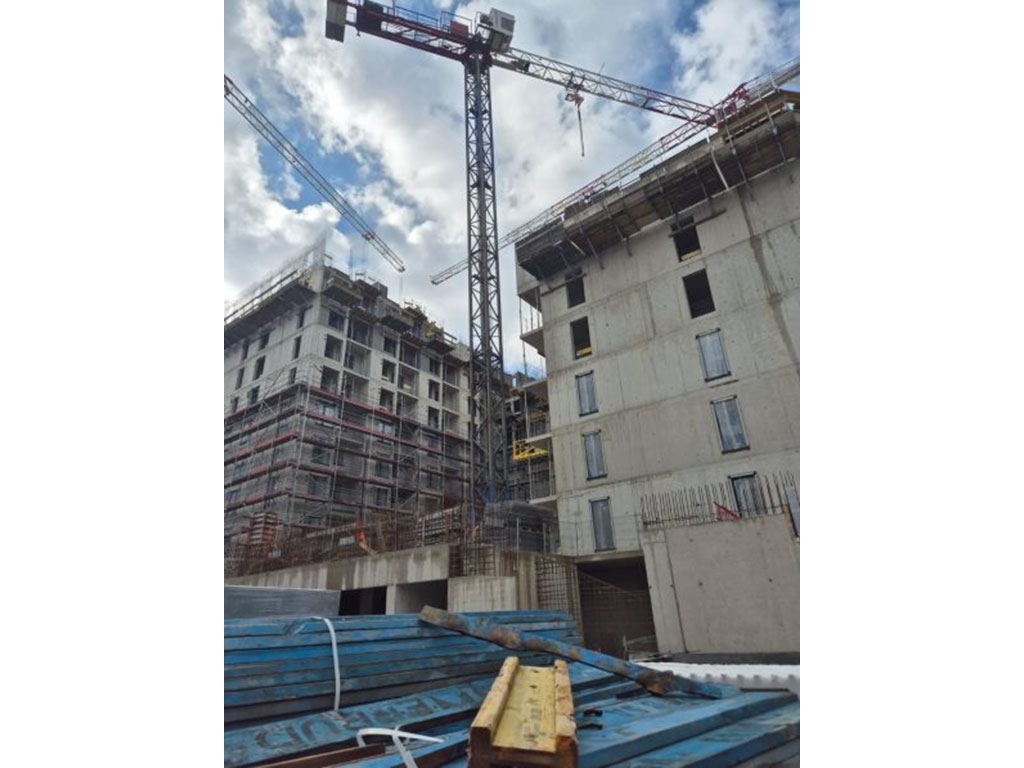

Postępy prac na budowie – luty 2021

Szanowni Państwo,

poniżej prezentujemy aktualny stan zaawansowania prac na budowie III etapu Nowego Centrum Południowego. Zapraszamy również do galerii zdjęć.

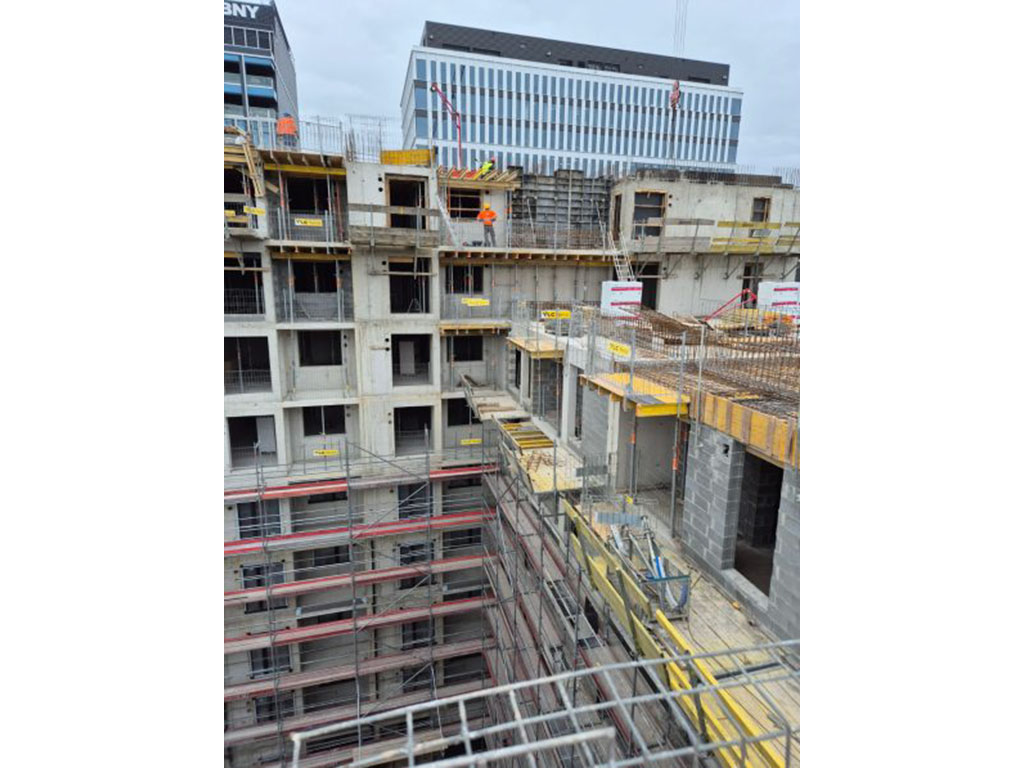

  • Trwają prace instalacyjne w poziomie garaży;
  • Realizacja instalacji elektrycznych podtynkowych w poziomie +14 i +15 obrębie klatek C. Dla klatki A i B wykonano instalacje podtynkowe w całości;
  • Wykonano instalacje podposadzkowe w poziomie od 0 do +11 klatki C, od 0 do +6 klatki B oraz od +1 do +8 klatki A;
  • Wykonano podłoża pod posadzki w poziomie od 0 do +10 klatki C, 0 do +6 klatki A, 0 do +6 klatki B;
  • Zakończono prace tynkarskie w zakresie lokali mieszkalnych – tynki gipsowe w poziomie od parteru do +12 w obrębie klatki C, od parteru do +6 w obrębie klatki B, w obrębie klatki A w poziomie +1 do +8;
  • Zamontowano stolarkę okienną w poziomie od +1 do +15 w całym budynku;
  • Zakończono roboty dekarskie na dachu budynku B, na dachu budynku A prace są na ukończeniu, na dachu budynku C prace w toku;
  • Trwają prace elewacyjne na wszystkich elewacjach;
  • Trwa montaż balustrad;
  • Wykonano okładziny ceramiczne korytarzy i klatek schodowych wraz z okładziną ścienną wokół wind na całym budynku B, w budynku a w poziomie +1 do +6 i w budynku C  w poziomie od +1 do +7;
  • Zakończono montaż wind osobowych w budynku A (dwie windy) i budynku B (jedna winda).
